官路水库数字解读

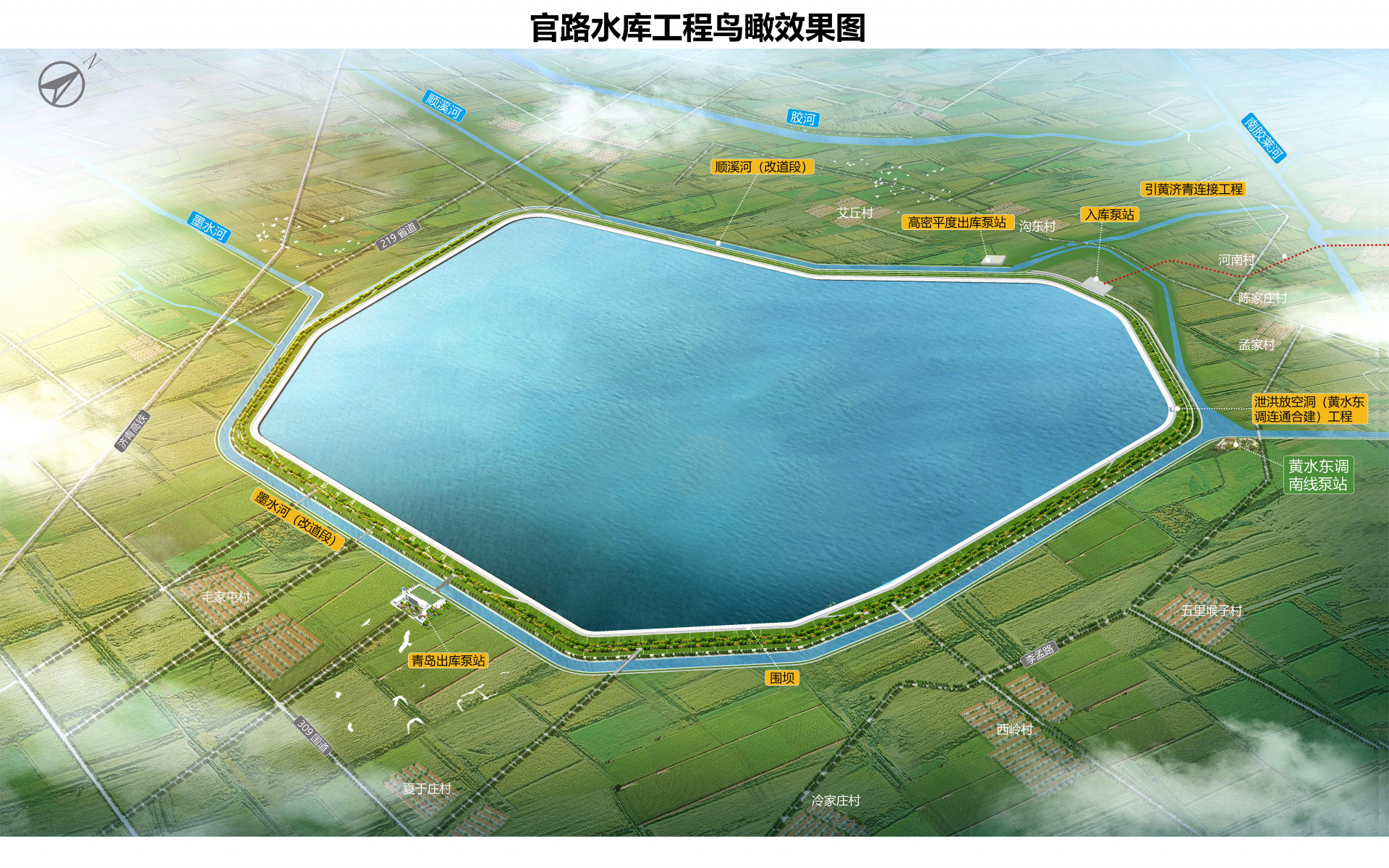

青岛官路水库位于青岛胶州市和潍坊高密市交界处墨水河下游,占地20286亩,接近半个市南区大小。

官路水库是山东省近年来建设的兴利库容最大的水库,水库总库容2.11亿立方米,相当于棘洪滩水库和崂山水库的库容总和,兴利库容1.92亿立方米,设计最高蓄水位28.80米,是大(Ⅱ)型水库。

水库采用均质坝,围坝轴线总长12.689千米,围坝最大坝高24.40米,是目前华东、华北地区坝高最高的平原水库。

工程项目概算总投资91.45亿元,主要建设内容包括围坝、入库泵站、青岛出库泵站、高密平度出库泵站、泄洪放空洞、墨水河及顺溪河改道工程、引黄济青连接工程、管理设施及信息化工程等。

水库坝顶宽约12米,坝底最宽达到150米。围坝填筑使用土方量2000多万立方米,围坝护坡铺砌使用混泥土预制联锁块约450万块。

入库泵站安装10台立式混流泵,单台机组最大重量超过46吨,装机总功率达到19500千瓦,是目前山东省内在建水利工程装机功率最大的泵站。

近期功能:将调蓄黄水东调工程水量和当地雨洪水资源以及利用引黄济青干渠输送的山东省统筹调配的客水,为青岛城镇生活及工业用水提供水源。

远期功能:在雨洪水和黄水东调工程水量基础上,新增调蓄山东省统筹调配的南水北调等各种客水,满足青岛供水需求,兼顾高密市的用水需求。

官路水库大事记

2021年省委省政府、市委市政府决策重启官路水库工程建设

2022年1月官路水库项目正式启动前期工作

2022年8月官路水库工程可行性研究报告获批

2022年9月原库区围坝范围内表层土清理工程开工

2022年12月围坝主体工程全面开工建设

2023年12月入库泵站及引黄济青连接线工程开工

2024年6月顺溪河、墨水河两条河道改道工程主体完工

2025年12月围坝、泵站及其连接线等三大主体工程完工

2026年7月入库泵站全省最大水泵吊装安装完毕;2026年9月通过下闸蓄水阶段验收,开启充库蓄水
